Eavor prevé producir energÃa geotérmica en la planta de Gerestried para el primer semestre de 2025
Con las instalaciones de superficie listas y la perforación avanzando, Eavor espera generar energÃa geotérmica en el proyecto de Geretsried, Alemania, para el primer semestre de 2025.
En una entrevista concedida a la publicación alemana Merkur, Eavor Deutschland (Eavor) ha proporcionado importantes novedades sobre el innovador proyecto de energÃa geotérmica de la empresa en Geretsried, Alemania. Según el portavoz de Eavor, Alexander Land, se ha completado la construcción de las instalaciones de superficie y se podrá producir electricidad por primera vez en la primera mitad de 2025.

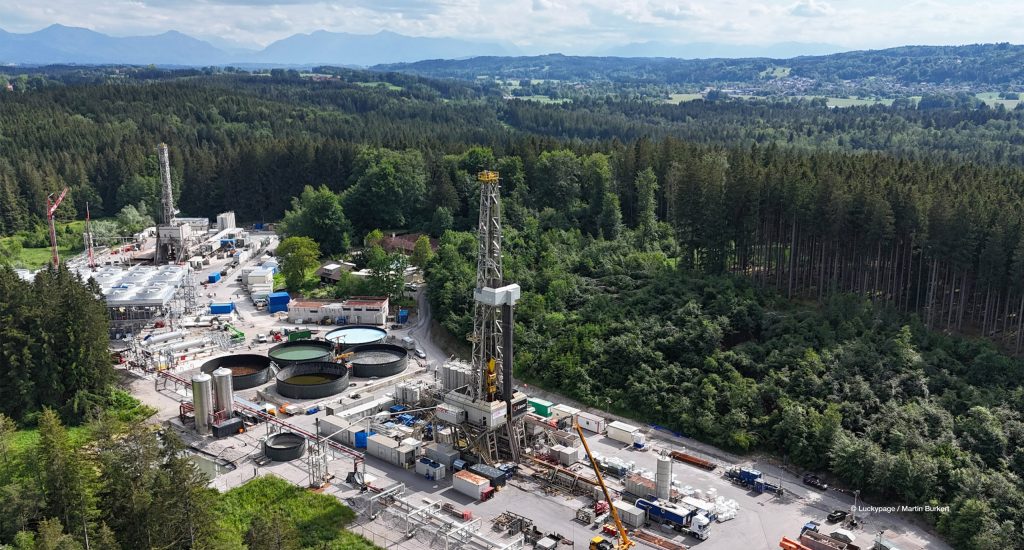

El proyecto en Geretsried será el primer despliegue a escala comercial de la exclusiva tecnologÃa Eavor-Loop de Eavor, que utiliza varios circuitos cerrados subterráneos para aprovechar la energÃa geotérmica y generar energÃa. Una actualización anterior de la que informamos a principios de 2024 indicaba que Eavor habÃa logrado perforar 7000 metros de profundidad medida, todo ello mientras se estaba construyendo la planta de energÃa.
Land proporciona algunos detalles sobre cómo Eavor cambió su enfoque de perforación para el proyecto. El plan inicial era perforar dos pozos verticales a profundidades de 4500 metros antes de perforar horizontalmente entre 3000 y 3500 metros para formar un circuito. Este proceso se repetirá para crear doce bucles.
Sin embargo, Eavor ahora planea crear solo seis bucles en el Loop 1, ya que este es el número necesario para operar la planta de energÃa. Ya se han terminado tres bucles y la perforación del cuarto bucle está en curso. La empresa también decidió realizar pruebas de presión en cada bucle inmediatamente después de finalizar la perforación.
Aunque el nuevo enfoque presentó algunos desafÃos, también proporcionó una valiosa experiencia de aprendizaje para Eavor. Land describe los retrasos como “parte de la curva de aprendizaje” y que los aprendizajes ayudarán a que el resto del proyecto avance de manera más eficiente.
El trabajo de perforación en el sitio de Geretsried comenzó a mediados de 2023. El objetivo del sitio es generar aproximadamente 64 MW de producción térmica u 8,2 MW de producción eléctrica, ahorrando asà aproximadamente 44.000 toneladas de CO2 equivalente por año. El proyecto ha recibido un gran apoyo financiero y polÃtico, convirtiéndose en el primer beneficiario del Fondo de Crecimiento de Canadá y obteniendo una financiación de más de 130 millones de euros a principios de 2024.
El director general de Eavor, Daniel Mölk, destaca que lo que la empresa está haciendo en Geretsried nunca se habÃa hecho antes. “Nos alegramos enormemente cuando unimos con éxito los dos primeros ramales en un bucle con una longitud perforada de unos 8.000 metros”.
Desde entonces, Eavor ha conseguido acuerdos para proyectos geotérmicos similares en las ciudades alemanas de Hannover y Neu-Ulm.
Fuente de referencia vÃa nuestra plataforma global ThinkGeoEnergy / Merkur
